六分公司高陽雨污分流工程位于高陽縣正陽路。開工前,項目部便對施工現場安全風險進行了全面辨識,確定工作井深基坑、人工頂管、泵站深基坑、集水池高支模四項“超危大工程”為一級風險因素,是項目部安全管控的重點。
開工后,為加強“危大工程”管控力度,項目部成立了“危大工程”專項治理小組,由項目經理?yè)谓M長;在各施工區域設置風險分級管控公告牌 、“危大工程”公告牌、“危大工程”驗收牌、崗位風險告知卡等,對風險因素作出醒目的警示,對安全施工和應急措施進行提示告知。
該工程管道采用人工頂管施工,頂管工作坑東西向分布,共計71個,開挖深度5.0-7.4米不等,人工頂管和工作井深基坑均屬于“超危大工程”。為了保證施工安全,項目部組織召開了“危大工程”施工專項研討會(huì ),聘請專家為大家講解施工重點、難點。此次施工,項目部采取了基坑開挖與支護交替進行,且每步深度不超過1.5米,開挖過程及開挖后支護,均安排專人重點監測。挖土及時外運,槽邊不得堆土和設置其它振動較大的施工機械,以保證邊坡的穩定。頂管過程中,由專人負責每日巡檢臨時用電和機械設備情況,發現問題立即組織人員進行整改。施工中,為防止坍塌,嚴格禁止超挖作業,每次開挖進尺保持在30至50厘米。另外,項目部特別關注頂管作業施工部位特殊環境情況,要求管道進深超過20米后必須采取強制送風措施,避免因空氣質量因素造成安全隱患。在頂管施工關鍵階段,項目部安全員不畏烈日,每天沿4公里長的作業區反復巡視檢查,發現安全隱患,立即安排整改,有力的確保了施工安全。

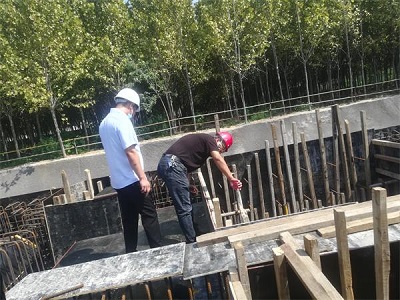

泵站深基坑開挖深度為9.0-11.0米,泵站集水池架體支撐高度為7.85-11.15米,兩項工程均屬于“超危大工程”,也是項目部安全管控的重中之重。施工過程中,項目經理、主管工程師、安全員均在現場旁站管理,確保出現問題能夠第一時間解決。泵站深基坑施工時正值雨季,為防止雨水沖刷或浸泡邊坡造成基坑坍塌,項目部在基坑周邊設置了排水系統和擋水沿,基坑底部設置了抽、排水裝置。此外,項目部還派專人每天對邊坡位移和沉降進行監測,防止邊坡變形。高支模架體嚴格按照專家論證方案搭設,分層分段驗收、施工。為防止因墻體位移造成安全和質量問題,項目部采取滿堂紅外架固定墻體與基坑邊坡,內部架體采取加密固定。為確保萬無一失,施工過程中,項目部多次開展安全自查,未雨綢繆,將隱患消滅在萌芽狀態。
目前,泵站集水池高支模工程已施工完成,深基坑已進行回填,頂管工程基本完成,項目部嚴格落實“危大工程”各項管控措施,確保了安全文明施工。(六分公司)
