11月18日,因平遙地區政府環保檢查導致在施項目大規模停工,十分公司山西平遙焦化項目歷時7個月的停工后,正式宣布復工。停工期間暫時調動的項目班子和管理人員陸續集結,吹響復工號角,各項工作有序進行中。

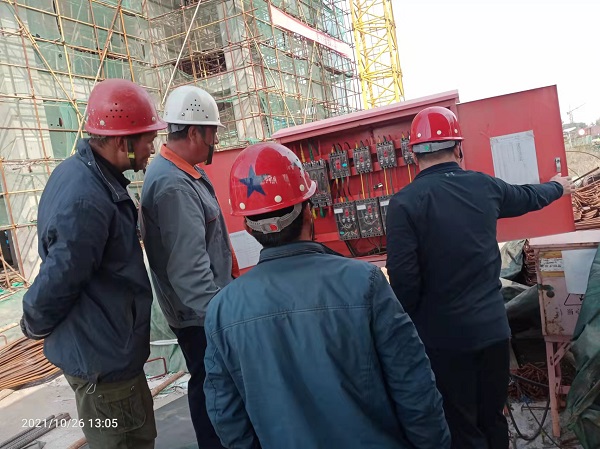

安全檢查全面覆蓋。復工第一步,安全檢查必不可少。項目部成立了專項檢查小組,由項目經理李陽擔任組長,帶領生產經理、安全員、施工員、電工以及作業隊伍負責人開展全面大檢查。檢查生活區及施工現場臨電,查一查配電箱及閘箱是否漏電、外露線路是否破損。鋼筋加工區有鋼筋套絲機、鋼筋切斷機等多臺小型機具,檢查中發現個別設備保護零線已經脫落,李陽立即安排電工葛英濤重新連接,并叮囑道:“葛師傅,不能破損一處修一處,記得整條線路要完善一下,確保機械設備安全使用?!睓z查施工現場架體,看一看架體是否發生傾斜、扣件是否松動、架體底部是否懸空?,F場處于主體施工階段,篩焦樓、煤塔等子項已經施工至20m以上,架體安全尤為重要。當查到貯煤塔超危大架體時,安全員李振東主動帶頭,手持扭力扳手,爬上20m高的煤塔超高滿堂架體,檢查立桿間距、步距是否符合方案要求,扣件扭力矩是否能達到40kn以上,以及水平剪刀撐的布置是否符合要求。他一邊檢查問題,一邊向身旁的作業隊負責人交代如何整改,檢查發現部分橫桿間距為1.3m,已經超出方案要求,當即安排工人進行了整改。檢查施工現場機械設備,重點對現場的4臺塔吊進行安全檢查,李陽提前通知設備租賃公司負責人到場,共同對塔吊的垂直度、限位器、鋼絲繩和線路進行嚴格檢查。檢查中發現2#塔吊的鋼絲繩有斷絲情況,存在安全隱患,李陽要求設備租賃公司負責人立即派專人對鋼絲繩進行更換,由李振東詳細記錄塔吊的驗收情況,并監督第三方檢測公司重新檢測合格后才能投入使用。
質量復驗注重細節。已完工程施工質量的復驗重在細節,由項目主管工程師陳彩霞根據盤點的當前施工形象列出檢查項,除了查看主體工程外觀質量外,重點檢查了結構預留鋼筋的銹蝕程度、支設模板的穩固程度。停工時貯配煤槽6個筒倉滑模已完成,1#、2#、6#筒倉49.96m環梁混凝土澆筑完成,復工后首要任務是剩余3個筒倉環梁施工,檢查小組仔細檢查了筒倉和附屬轉運站已經支設的模板,發現損壞的部位標記出來,李陽特別指出環梁部位損壞模板拆除和重新支設由施工員旁站監督,確保按方案執行?,F場鋼筋除銹和模板改善后,由施工員聯系建設單位、監理單位進行驗收,合格后才能進行下道工序。
損失補償積極跟進。平遙焦化項目班子成員一手抓復工,一手抓停工損失補償,兩者并重前行。項目經濟師王立輝與陳彩霞互相配合收集整理各項證據資料,積極與建設單位主管負責人就停工期間的損失補償進行協商,經過反復溝通最終達成一致性的補償方案。停工期間項目經理李陽可謂“各方奔走”,及時向分公司領導匯報項目最新進展,積極配合建設單位辦理項目復工手續,隨時關注雙方補償協商情況并介入參與談判,最終獲得了較為理想的結果,實現了停工與復工的有序銜接。
時不我待,再鼓干勁!項目部全體人員已經做好復工的各項準備,為確保剩余施工任務按時保質完成,將繼續發揚“團結、奮進、優質、高效”的企業精神,以最佳狀態為圓滿實現各項目標努力奮斗?。ㄊ止荆?/p>
